成都长客新筑轨道交通装备有限公司是适应城市轨道交通发展的需要,由成都市新筑路桥机械股份有限公司与中国北车长春轨道客车股份有限公司共同出资组建的大型装备制造企业。 成都长客新筑轨道交通装备有限公司立足四川,通过我国西南部地区辐射全国,并向东南亚进军。成都长客新筑轨道交通装备有限公司将成为我国轨道交通装配行业的重要组成部分。
管理难点

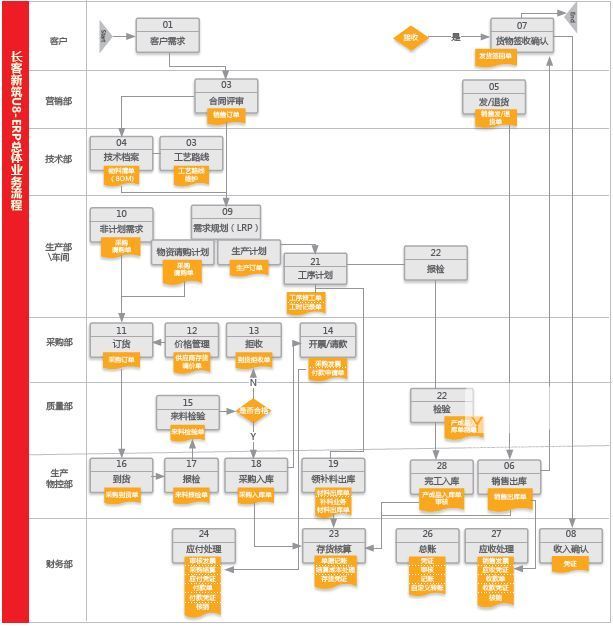

总体业务流程
关键应用
高效的到货作业

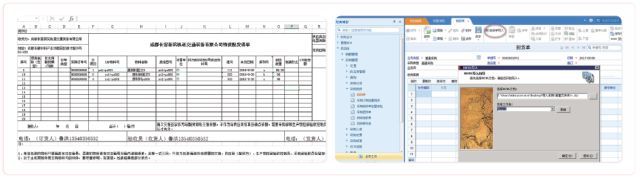

由于长客新筑大型装备产品物料按项目采购,一个项目物料多达2万种,传统参照采购订单挑选到货物料方式无法适配长客新筑之到货暂收业务,特定制到货单导入功能,解决大采购订单分批到货,仓库人员参照生成到货单,勾选物料及修改数量困难的业务需求,通过要求供应商按公司采购要求提供的模板填写到货批次、生产日期等信息,实现到货单快速导入功能。
严谨、通畅的工程变更管理

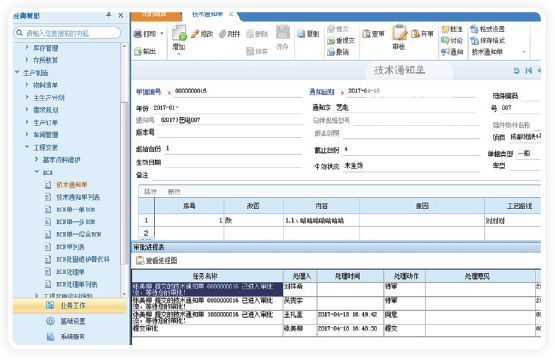

由于长客新筑生产周期长达半年或以上,在制造过程中存在边设计边制造边改进的业务状况,技术通知单的变更管理尤为重要,在ECN工程变更模块基础上,定制适合长客新筑行业特色的技术通知单管理模块,切入U8工程变更ECN的模块,解决技术变更通知管理流通信息流的联动应用。
齐套管理防止现场缺货

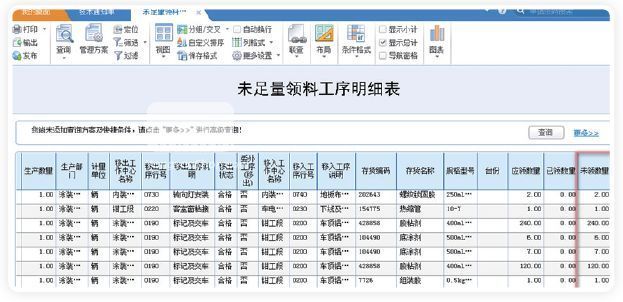

工序报工时自动检索工序用料的领用情况,弹出报表提示该完工工序的未领用材料信息,供报工人员掌握工序欠料数据,给计划员提供追踪依据,确保完工工序不欠料。此项定制功能,解决了长期以来的产品运送到客户施工现场后,才发现制程缺件未补现象,再重新申购物料,会造成停工的巨大损失。
精细化的工序成本核算

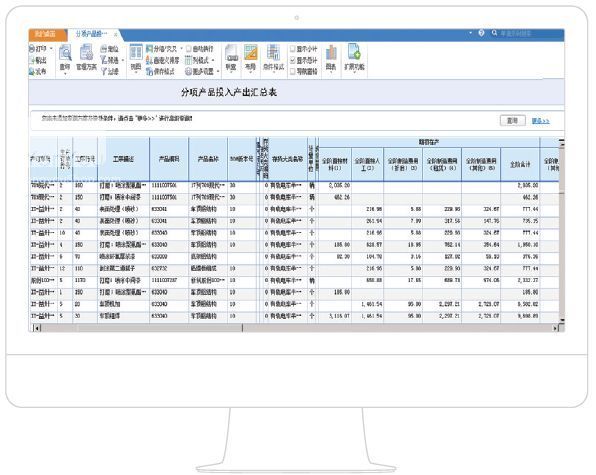

在长达半年及以上的产品制造周期中,长客新筑以往很难核算产品制造中的各工序在产的真实成本,应用U8+车间管理及分项成本核算体系后,能清晰掌控产品的实时成本构成,利用科学的工时分摊公共料费的机制,实现了成本还原的精细化管理目标,通过成本分项的成本项目对照功能,实现了成本构成的统计维度再造,合理精细地重现大型装备制造行业的成本分析模型,对高层决策数据提供了及时有力的支撑。
